データセンター(DC)の新設計画が示す新しい変数は、サーバー性能でも土地代でもなく、電力そのものの調達手段だ。エネルギー分野の調査会社Enverus Intelligence Research(EIR)は2026年7月21日、米国本土(Lower 48、アラスカ・ハワイを除く48州)で2030年までに追加されるDC容量が約62GWに達し、相当部分がグリッド(地域電力網)に接続せず自前の発電設備で賄われると試算するレポート「Off the Grid, on the Gas」を公表した[1]。焦点はアプリケーションやクラウド選定より手前にある、施設の立地選定と電力調達という物理インフラの土台部分だ。影響を受けるのは、DC容量やコロケーション(自社設備を他社施設に設置し電源・回線を共同利用する契約形態)の拡張を計画するインフラ企画担当者、電力コストを試算するFinOps担当、拠点戦略を判断する経営層である。グリッド接続の順番待ちが年単位に伸びる中、ハイパースケーラー各社は電力会社の系統整備を待たず天然ガス火力の自家発電へ舵を切りつつある。この構造変化は、電力調達がコスト構造と立地戦略の主要変数になったことを意味し、海外DC容量やコロケーションを検討する日本企業にも無関係ではない。
予備知識
- GW(ギガワット): 100万kW単位の出力を表す単位。目安として大型原子力発電所1基分の出力に近い規模。
- Bcf/d(Bcf/day): 10億立方フィート/日。天然ガスの消費量・供給量を表す単位。
- グリッド接続(Grid Interconnection): データセンターを地域の電力網につなぐための申請・審査・工事の一連の手続き。系統容量に空きがなければ着工前から数年単位の待機が生じる。
- ビハインド・ザ・メーター(Behind-the-Meter、自家発電/BTM): 電力会社の検針器(メーター)の内側、つまり敷地内で発電と消費を完結させる仕組み。系統を経由しないため接続待ちの影響を受けにくい。
電力の買い方そのものをコスト戦略として捉える視点は、自家発電に舵を切る事業者の判断基準を理解する土台になる
自家発電へ舵を切る背景 62GW拡張の内訳とグリッド逼迫

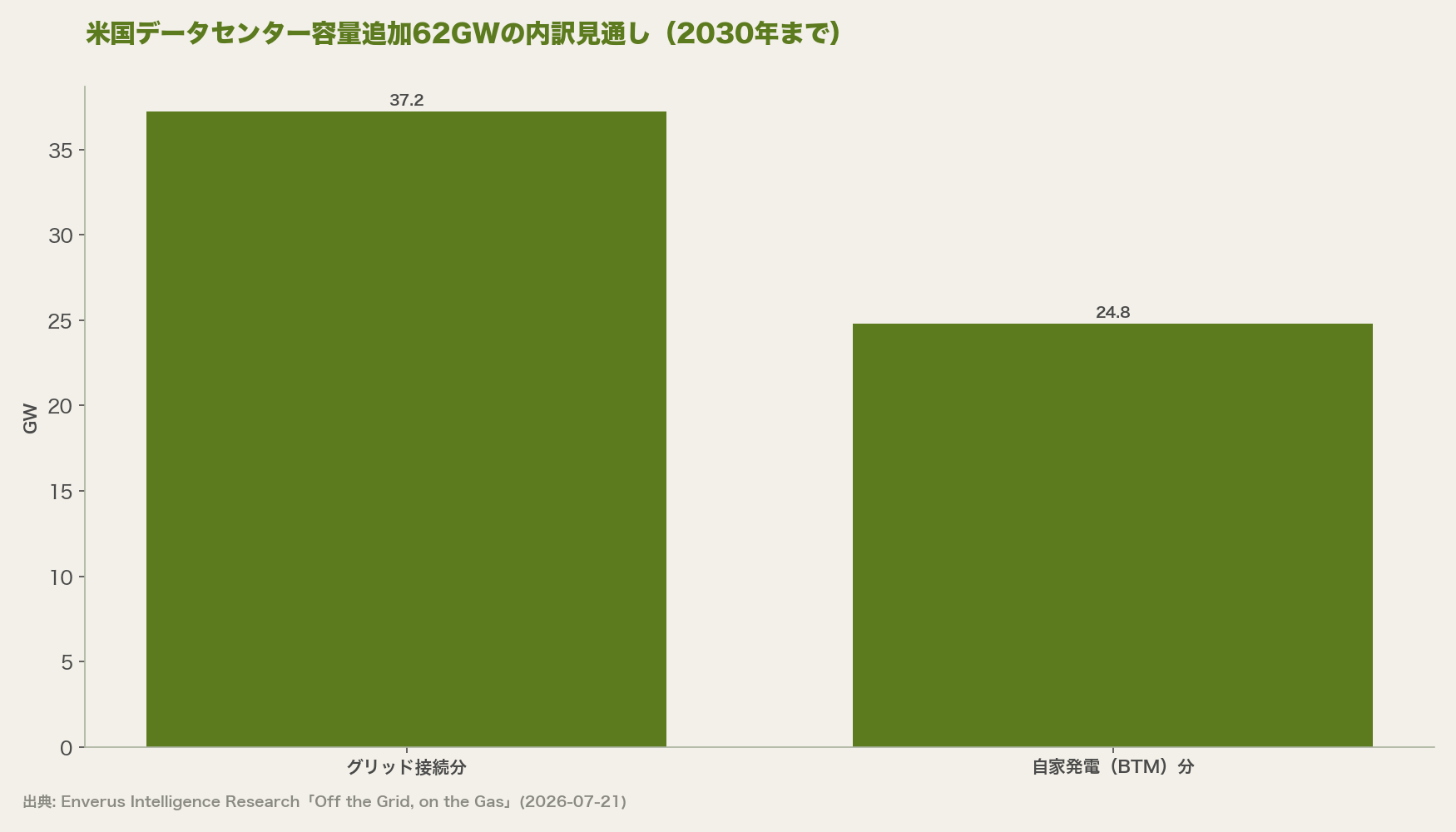

EIRの試算では、米国本土のDC容量拡張は2030年までの累計で約5兆ドル(1ドル=155円換算で約775兆円)のハイパースケーラー設備投資に支えられ、PJM・ERCOT・MISO・WECCの4系統だけで拡張分の8割超を占める見通しだ[1]。

EIRは、この62GWのうち約4割にあたる容量がビハインド・ザ・メーター、つまり系統を介さない自家発電で賄われると見積もっている[1]。設備投資のペースが5年間で5兆ドル規模に達する一方、電力網の増強は数年単位でしか進まない。この速度のずれこそが、事業者を系統接続待ちから自家発電へ押し出す最大の要因である。
グリッド接続や自家発電の背景にある電力・ガス業界の仕組みを図解で体系的に押さえられる
先行する56GWの実例 天然ガスが自家発電の4分の3を占める
EIRの全体forecastより半年近く早い段階で、自家発電への動きは既に数字として表れていた。エネルギー分析企業Cleanviewが2026年2月に公表した調査では、少なくとも46件・合計約56GWのデータセンタープロジェクトが敷地内自家発電を計画していると特定され、うち9割(約50GW相当)は2025年単年に発表されたものだった[3][4]。56GWは当時の全米計画DC容量のおよそ3割に相当する[3]。

Cleanviewが特定した発電設備のうち、識別可能な機器の約75%が天然ガスだった[3][4]。実行段階に入った案件もある。パイプライン大手Williamsの子会社Will-Powerは、Ohio州で発電併設パイプライン計画「Socrates」の第1期(200MW)承認を得ており、Meta関連のデータセンター運営会社Sidecat LLC向けに電力を供給する予定で、第2期の追加200MWは2026年後半の完成を目指す[5]。常時稼働が求められるAI向け施設では、供給の即応性と規模で天然ガスが優位に立つ。
AWSがEC2 Capacity Blocks for ML(GPUインスタンスを一定期間だけ確保予約できるAWSの購入方式)の料金を、2026年7月1日付で再び引き上げた。対象はP6-B300・P6-B200・P5・P5e・P5en・P[…]
天然ガス需要への波及 日量1.3〜2.1Bcfという増加試算の幅

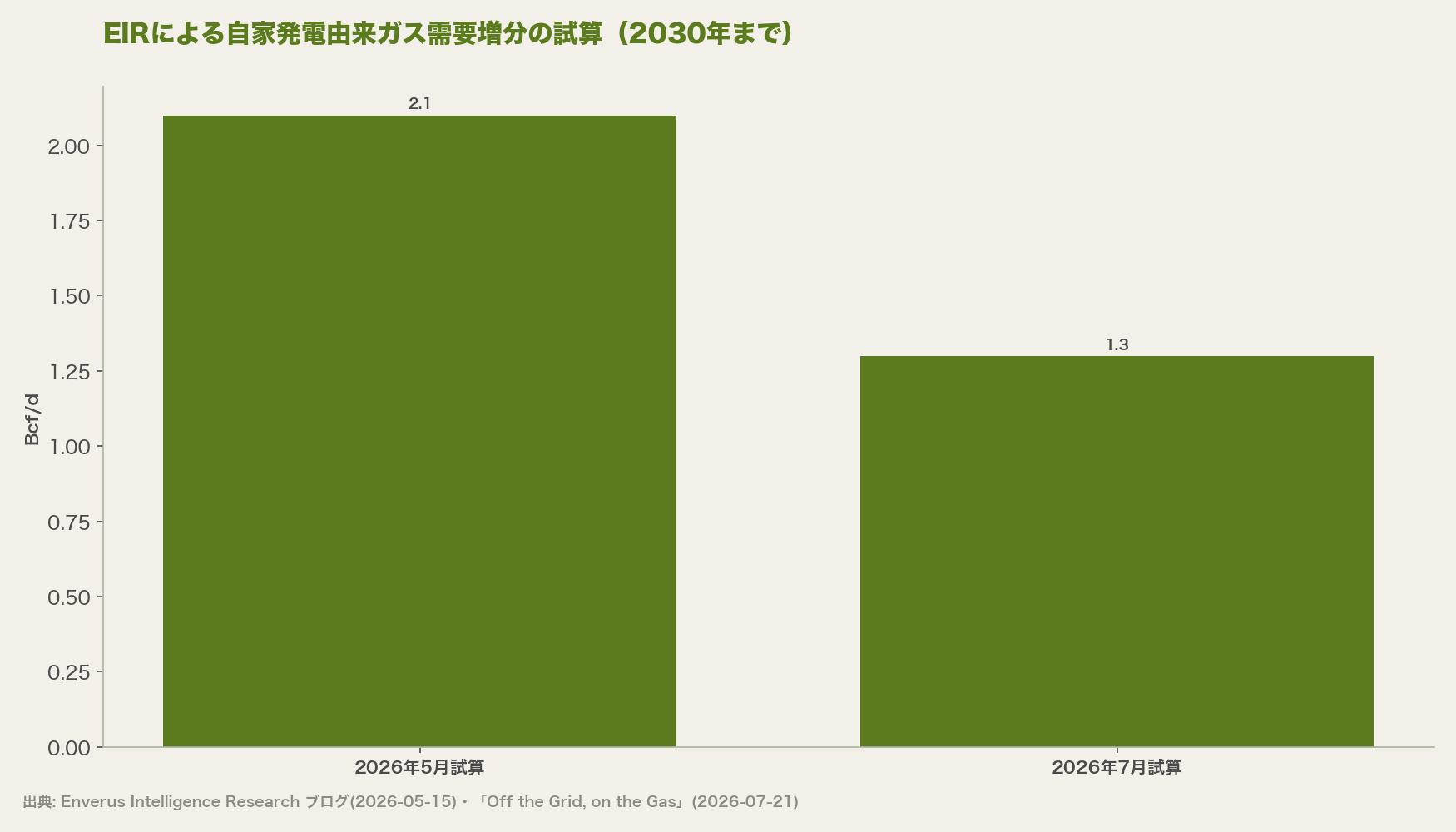

自家発電の広がりは、天然ガスの需要予測にも波及している。EIRは2026年5月のブログ分析で、ビハインド・ザ・メーター由来の増分需要を2030年までに日量2.1Bcf(Bcf/d)と試算し、「2年前にはほぼ存在しなかった需要カテゴリーによる、全米天然ガス消費量の約2%相当の増加」と説明した[2]。

7月21日のレポートでは、62GWというより広い容量forecastを踏まえ、増分需要をおよそ1.3Bcf/dへ修正し、うち約半分がERCOTとPJMの2系統に集中すると分析している[1]。数字の変動は案件パイプラインの精査に伴う手法更新とみられる。試算に幅はあるが、共通するのは自家発電向け天然ガス需要が短期間で無視できない規模に育ったという方向性である。
AI推論を24時間止めずに動かすコストと、クラウドの外へデータを出すたびに課される通信費(エグレス費用)が、企業のインフラ判断を揺さぶっている。銀行大手Barclaysが四半期ごとに実施するCIO調査(2024年第4四半期)では、8[…]
IT×経営読者への示唆 電力調達を立地選定の必須項目に
海外DC容量やコロケーションの拡張を検討する場合、電力調達計画は価格表やラック単価と並ぶ一次評価項目として扱う必要がある。
| 調達手段 | リードタイム | コスト特性 | 留意点 |
|---|---|---|---|
| グリッド接続 | 系統次第で数年規模の待機 | 電力会社の料金体系に依存 | 待機中は稼働開始できない |
| 天然ガス自家発電 | グリッドより短縮可能 | 設備投資が上乗せ | ERCOT/PJM集中でガス供給網の逼迫リスク |
| 再エネ+PPA/バッテリー | 発電・送電の個別開発が必要 | ESG方針との整合が取りやすい | 適地・出力安定性に制約、少数派 |

一部のハイパースケーラーは持続可能性の観点から天然ガス由来の電力を敬遠しており、調達手段の選択が環境方針と直結する場面も出ている。ERCOTやPJMのように自家発電が集中する地域では、ガスパイプラインの供給能力自体が新たなボトルネックになり得る点にも注意したい。
※本記事は2026年7月時点の情報です。料金・提供条件は変動が速いため、最新は各公式でご確認ください。一部アフィリエイトリンクを含みます。 ✅ 先に結論(Seedance 2.0の要点) 何がすごい[…]
よくある質問(FAQ)
Q1. なぜグリッド接続にそれほど時間がかかるのか?
AI需要の急拡大で接続申請が急増する一方、電力網側の増強工事や審査は数年単位でしか進まないためです。系統容量に空きがない地域では、着工前から数年単位の待機が常態化しています。
Q2. 自家発電は天然ガス一択なのか?
いいえ。Cleanviewの調査でも識別可能な発電設備の約75%が天然ガスで、残り約25%は再生可能エネルギーやバッテリーです[3][4]。常時稼働と大容量が求められる施設ほど天然ガスが選ばれやすい傾向があります。
Q3. 日本企業への直接的な影響はあるか?
本稿の数値は主に米国本土のDC市場を対象としたEIR・Cleanviewの分析に基づきます。日本国内の系統接続事情は電力会社や地域により異なるため個別確認が必要です[未確認]。海外DC容量を検討する際の判断材料として捉えるのが妥当です。
まとめ
米国データセンターの拡張計画では、電力調達の手段そのものが立地選定とコスト戦略の主要変数になった。EIRは2030年までの62GW拡張のうち約4割が自家発電で賄われると試算し、先行事例としてCleanviewが特定した46件・56GWの案件は既に約75%が天然ガスを選んでいる。増分ガス需要の試算には1.3〜2.1Bcf/dの幅があるが、いずれも短期間で急拡大した新しい需要カテゴリーであることに変わりはない。海外DC容量やコロケーションを検討する読者にとっての実務対応は、契約前の評価項目に電力供給元・系統接続の進捗・代替電源の有無を明示的に加えることだ。価格表とラック単価の比較だけでは、稼働開始時期のリスクとコスト構造の変化を見落とす段階に入っている。
